几种挂表方式的技术经济比较与选择

摘 要

摘要:燃气表作为燃气管网的终端计量设施,其安装位置有多种选择,本文就燃气表因安装方式及安装位置的不同而导致的工程造价、运营成本的变化进行简要的介绍。关键词:户内挂表;户外

摘要:燃气表作为燃气管网的终端计量设施,其安装位置有多种选择,本文就燃气表因安装方式及安装位置的不同而导致的工程造价、运营成本的变化进行简要的介绍。
关键词:户内挂表;户外挂表;工程造价;成本分析
1 燃气表安装现状
   燃气表的安装目前主要有户内挂表和户外挂表两种方式,我公司多年来一直采用的方式为:多层及高层住宅户内挂表,别墅户外挂表。
    户内挂表是指:燃气立管从一楼厨房进户,竖直向上安装至顶楼,且每户预留三通,三通后接燃气表。
   户外挂表是指:在一楼室外墙面适当位置设置表箱,燃气表集中安装在表箱内,每只燃气表后单独敷设管道沿室外墙面引至每家每户厨房。
    随着燃气用户数量的逐年增多,户内挂表的弊端亦日渐显现,主要有以下几点:
    (1) 抄表难。每次抄表都要与用户事先预约时间,挨家挨户抄表不仅耗时长(平均每户1min~3min)、体力消耗大(平均每个抄表员一个晚上要爬近400层楼,逾5000级台阶),而且效率差、抄见率低。此外,抄表员入户,尤其是夏季入户抄表,也会给用户的生活带来不便。
    (2) 收费难。一些用户往往会以各种借口拖延或拒绝支付燃气费用,燃气公司无法在户外将该户气源切断。
    (3) 安检难。表及表后管道全部安装在用户室内,检查需要征得用户的同意,不能做到随到随检;且管道漏气、表具失准、胶管老化、私拉乱接等现象不能及时被发现。
    (4) 存在盗气可能。目前,我公司采取双月抄表,即至少要2个月才能见一次表,加上受抄见率、估读数率的影响,见表的周期被人为加大,增加了用户盗气的可能性。
    (5) 经营成本增加。目前,我们通过优化区域、改进服务、提升质量等管理方法,做到每人每天120户抄表量,每月工作22天,已接近满负荷运转,而公司每年新装用户约为1.5万户~2.5万户,这就意味着公司每年需递增3名~4名抄表工。
    推广使用户外挂表,可以克服户内挂表的诸多缺点,主要表现为:
    (1) 抄表率可以达到100%,且抄表效率得到提升,抄表强度大幅下降。
    (2) 对于个别恶意拒缴燃气费的用户,可以在户外表箱内将其阀门关闭,切断其气源。
    (3) 燃气表出户,使用户室内接头数量大为减少,潜在漏气点也相应减少,将大大降低燃气泄漏的风险,也有利于燃气公司的集中管理和安检维护。
    (4) 燃气表出户,可以实现随到随检,能有效避免用户的偷盗气现象,对降低燃气公司的供销差有利。
    (5) 可以大幅降低燃气公司经营成本。燃气表出户使得抄表、安检等作业效率大幅提升,作业人员数量也可以相应优化减少,降低了燃气企业该方面的经营性支出。
    针对两种挂表方式的各自特点,结合对其他燃气公司的考察学习、技术经济分析,我们对其优缺点进行了归纳整理和对比分析。
2 挂表方式分类
    户内挂表有两种方式,一种是安装普通皮膜表,一种是安装IC卡智能表。
    户外挂表有3种方式,一种是将立管安装在楼梯间,表挂在楼梯间,再接管道引至室内厨房(以下简称楼梯间挂表);
    第二、第三种户外挂表方式都是在一楼室外墙面设置表箱,燃气表集中安装在表箱内,每只燃气表后单独敷设引入管从表箱引至每家每户厨房,两者的区别是第二种采用镀锌钢管作引入管,第三种采用铝塑复合管作为引入管。
3 几种挂表方式的技术比较

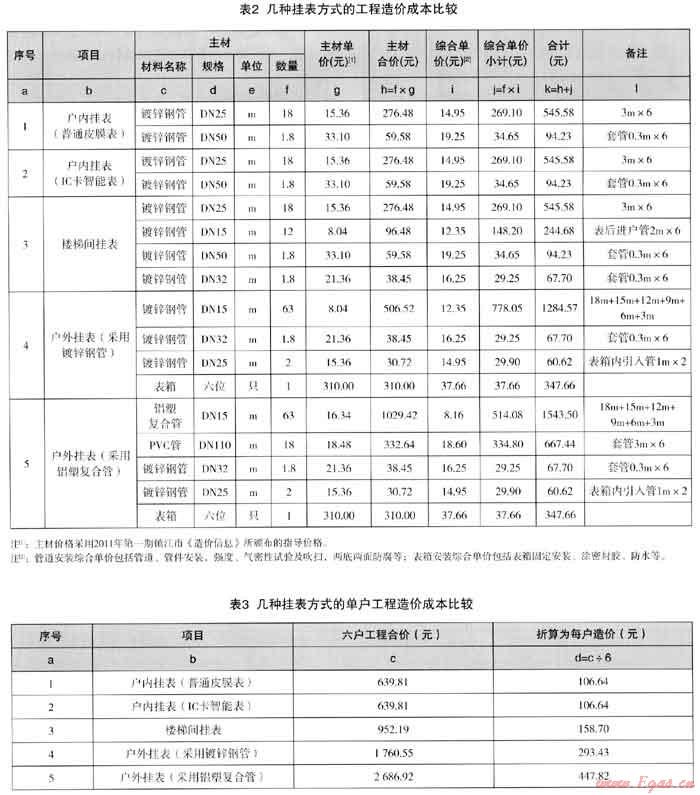

    将上述5种挂表方式的技术特点列表,见表1。
    第二种,IC卡智能表,管道安装与普通户内挂表无异,只是将原先的普通皮膜表替换成了IC卡(预付费)智能表,与皮膜表相比,优点有:无需专门人员上门抄表;预付费方式,先付费后用气,对降低燃气企业的供销差有利。但仍存在见表难、安检难以及用户偷盗气的可能。
    第四种,户外集中挂表,表后采用DN15镀锌钢管引至每家每户。
    第五种,户外集中挂表,表后采用DN15铝塑复合管引至每家每户。根据铝塑复合管材质的特点,为避免在使用过程中机械划伤,防止紫外线的伤害以及进行防热保护,铝塑复合管在安装时必须外加保护管,宜选用排水工程常用的PVC管。
表1 几种挂表方式的技术特点比较
序号
项目
付费方式
抄表是否预约
是否抄表
见表
安检
盗气可能
1
户内
普通皮膜表
后付费
2
挂表
IC卡智能表
预付费
3
户外挂表
楼梯间挂表
后付费
4
采用镀锌钢管
后付费
5
采用铝塑复合管
后付费
4 几种挂表方式的工程造价成本分析
以安装一幢多层住宅楼的一条燃气支线(6户)为例,层高为3m。分析时,每种方案都需的材料,如:皮膜表、表前阀(DN20×15)、直嘴阀(DN15)等项目不参与比较分析。
    计算采用工程量清单计价模式,为材料价格加综合单价,配件不计。

5 几种挂表方式的运营成本分析

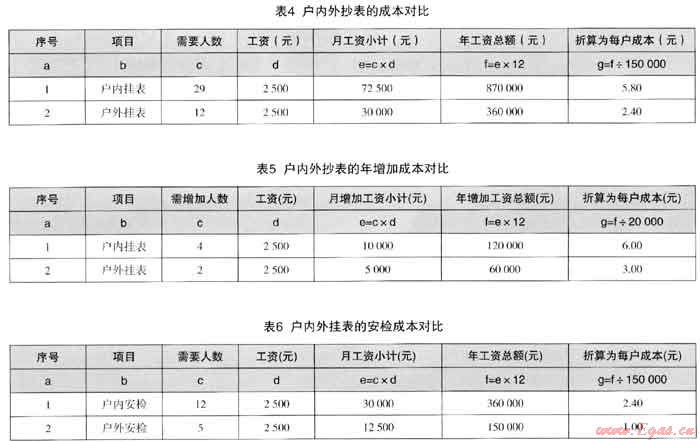

5.1 抄表成本分析
    以一个拥有15万用户规模的燃气公司为例,分单双月抄表,即每月抄表总数为7.5万户;户内抄表每人每天120户,户外抄表每人每天300户,一月工作22天;则户内抄表需要29人,户外抄表需要12人。人员工资为2500元/月。
    按照每年递增新用户2万户为例,每年需要新增抄收人员为:户内抄表4人,户外抄表2人。
    由表5可知,户内挂表的抄收成本约为户外挂表的2.4倍,仅该项支出每年就要多支付51万元,且以每年6万元的幅度递增。
5.2 安检成本分析
    同样以一个拥有15万用户规模的燃气公司为例,每2年安检一次,户内安检每人每天25户,户外安检每人每天60户,一月工作22天;则户内安检需要12人,户外安检需要5人。人员工资为2500元/月。
    由表6可知,对表具等设备的户内安检成本约为户外安检的2.4倍,仅该项支出每年就要多支付21万元。

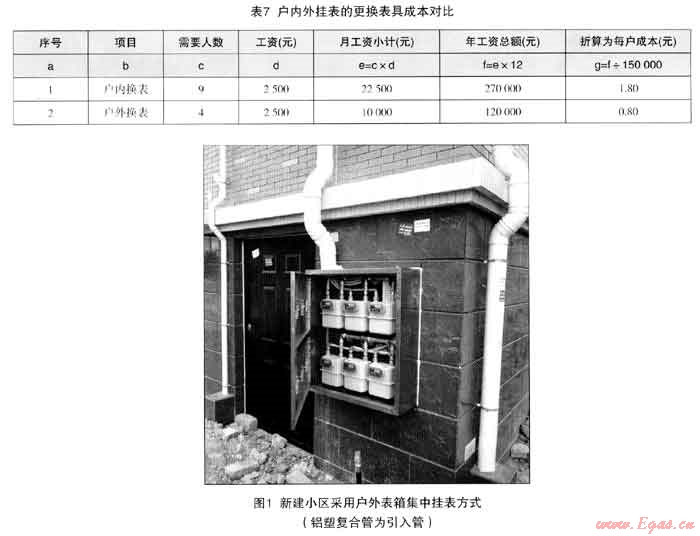

5.3 更换表具成本分析
    一般燃气表具使用期限满8年,需要进行校准、更换。以一个15万用户规模的公司为例,每年需更换表具的量约为20000户。户内换表每人每月可以更换200只。户外换表每人每月可以提升至500只。则户内换表需要9人,户外换表需要4人。人员工资为2500元/月。
    由表7可知,户内换表的成本约为户外换表2.25倍,仅该项支出每年就要多支付15万元。
6 分析结论
    经过上述对比分析,发现:第一种户内挂表(普通皮膜表)方式虽然初始建设成本较低,但后续运营成本(包括抄表、安检、换表等)较高,且不能有效避免用户偷盗气的情况发生,故应在以后的安装中尽量避免采用。
    第二种户内挂表方式(即IC卡智能表),比第一种方式有所改进,实现先付费后用气,还可以通过采用CDMA卡实时传输数据,但IC卡表价格较高,且终究不能克服运营成本较高、用户偷盗气等缺点,在无法实现户外挂表或者户外挂表成本过高的情况下,谨慎使用。
   第三种户外挂表方式(即楼梯间挂表),虽然可以避免用户的偷盗气,但由于楼梯间作为消防通道,公安消防部门不允许燃气公司将燃气管道敷设在楼梯间,故不宜采用。
   第四、第五种挂表方式虽然初始建设成本较高,但其后续运营成本及管理维护成本较低,表具实现集中安装,抄表、安检等工序效率倍增,便于统一管理;且户外挂表可以有效的避免用户偷盗气的可能。所以,在正常情况下推荐采用户外挂表的方式。
7 户外挂表的几点建议
   结合多年的燃气工程施工经验和相关技术规范、规程,对于采用锅塑复合管作为引入管实现户外挂表给出几点建议:
    (1) 户外挂表的施工作业人员,必须按要求进行上岗前的特种作业教育培训,并取得高空作业证书。
    (2) 市场开发部门应尽早与开发商沟通,落实表箱的安放位置。
    (3) 设计院应根据当地的气温变化情况(即冬季持续时长,低于20%的天数等),综合考虑是否选用带温压补偿皮膜表。
    (4) PVC套管施工,应提前至外墙粉刷完毕、脚手架尚未拆除时进场施工,应尽量靠近厨房窗户,有利于减少引入支管长度,且便于穿管。
    (5) 铝塑复合管应采用整卷管道,从上往下穿管施工,且在PVC套管内尽量不留有接口。
    (6) PVC套管顶端应设有防雨通气孔,既可以防雨雪,又可以将泄漏的气体排出,避免可燃气体聚集。
    (7) 表箱锁具可以采用磁性感应锁,不易被破坏,且便于管理。
    (8) 抄表可以采用电子手簿,适时记录,及时上传,既可以减少数据记录错误,又可以节省录入时间,并可以与前台电脑连接,直接打印用气发票。
参考文献:
1 建设工程工程量清单计价规范GB 50500—2008
2 镇江.造价信息.2011.1
3 城镇燃气设计规范GB 50028—2006
4 城镇燃气室内工程施工与质量验收规范CJJ 94—2009

(本文作者:季俊 镇江华润燃气有限公司 212008)
