测试开始:
16:09关闭市政管供气阀门,同时打开供气撬与市政管网接入点阀门,供气撬开始向测试片区市政管网供气,此时供气撬出口压力为0.16 MPa,流量表读数为
16:20由于用户用气量小,同时为了检查测试片区周边控制阀门是否已全部关闭,现场指挥下令关闭供气撬出口阀门,同时对测试片区压力进行严密监控,压力监控人员每隔10分钟向现场指挥部报告一次压力;
17:12当测试片区管网压力下降到0.1 MPa时,现场指挥下令打开供气撬的出口阀门,继续由供气撬对测试片区供气;
在用气高峰期,为了保证测试片区用户的正常用气,现场指挥下令同时开启四个钢瓶;
七、测试结束:
19:48当测试片区外围管网压力持续上升,表明用气高峰期已过时,现场指挥下令关闭供气撬出口阀门,停止供气撬的供气,同时打开管网供气阀门,恢复管网供气,撬装设备测试结束;
八、拆卸设备、清理现场:
19:50现场操作人员对撬装设备管道中的余气进行放散,拆卸瓶组撬和气化撬之间的连接软管及排管与钢瓶之间的连接软管,对现场进行清理;
九、人员、设备撤离现场:
LNG钢瓶由客服公司拉回到指定位置,撬装设备运回到罗芳气站;
所有测试人员撤离现场。
说明:从15:48开始试用到19:48试用结束,四个LNG钢瓶中的LNG没有完全用完。
附:1、管网压力监控记录表
2、撬装设备出口压力、流量监控记录表

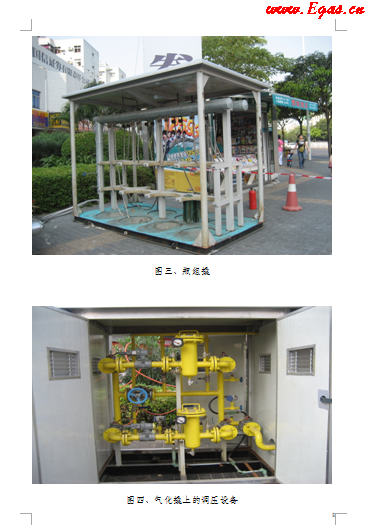

3、现场照片
