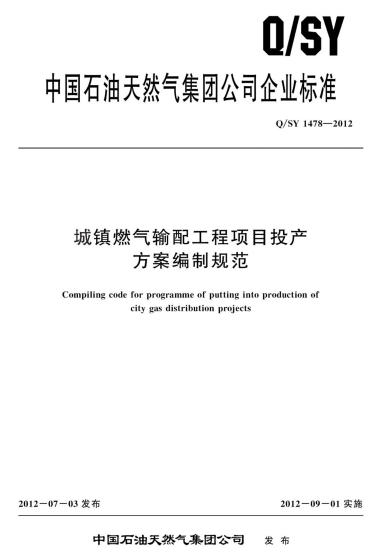

城镇燃气输配工程项目投产方案编制规范Q石油天然气标准 1478-2012

摘 要

城镇燃气输配工程项目投产方案编制规范QSY 1478-2012本标准规定了城镇燃气输配工程(从门站至用户引入管)项目投产试运行方案的编制结构和内容。

城镇燃气输配工程项目投产方案编制规范QSY 1478-2012本标准规定了城镇燃气输配工程(从门站至用户引入管)项目投产试运行方案的编制结构和内容。
城镇燃气输配工程项目投产方案编制规范QSY 1478-2012本标准适用于新建、改建和扩建城镇燃气输配工程项目试运投产方案的编制。用户户内工程和压缩天然气加气站可参照执行。
方案应包含以下主要内容:
a)编制说明。
b)工程概况。
c)投产范围。
d)组织机构 与职责。
e) 投产必备条件及准备。
f)投产所需临时设施。
g) 投产主要技术参数。
h)单体设备及分系统调试投运方案。
i)置换与投产。
j)HSE要求。
k)应急预案。
l)数据记录。

投产方案中应按照以下参数进行控制:
a) 投产前输配系统应保压,保压应符合CJJ 51的有关要求。未保压应进行系统泄漏检测试验,试验压力和时间应符合CJJ33和CJJ94的有关要求。
b) 确定置换和投产所需氮气和燃气的用量。
c)应明确燃气置换压力。
d) 置换时介质流速应符合SY/T 5922的有关要求,介质流速应小于5m/s, 并应保持连续平稳。
e) 置换时氮气温度应符合AQ 2012的有关要求,气体温度应不小于5°C。
f) 置换检测合格标准应执行CJJ 51的有关要求,具体如下:
——氮气置换空气,连续3次检测,每次间隔5 min,从出口点检测含氧量不大于2. 0%(体积分数);
——燃气置换氮气,连续3次检测,每次间隔5 min,从出口点检测燃气含量不小于90%(体积分数)。
g)明确升压速率和稳压时间要求。设计压力大于0.4MPa输配系统的升压速率应小于1MPa/h;
设计压力小于0.4MPa输配系统的升压速率应小于0.1MPa/h,稳压时间应符合CJJ33的有关要求。
